Prüfungen durch Sachverständige

Prüfpflicht je Anlage mit Prüfverordnung und Turnus einrichten, Prüfungen mit Ergebnis und Prüfbericht erfassen, Mängel als Störungen nachverfolgen und den Störungsnachweis erzeugen.

Stand:

Anlagen in Sonderbauten wie Krankenhäusern, Schulen oder Versammlungsstätten prüft in festen Abständen ein Prüfsachverständiger. Die Fachfirma begleitet die Prüfung und beseitigt danach die festgestellten Mängel. Revisio führt dafür je Anlage die Prüfpflicht mit Turnus, die erfassten Prüfungen mit Ergebnis und Prüfbericht und die Mängel als Störungen mit Frist. Die Wartungsintervalle der Anlage bleiben davon getrennt.

Liste der SV-Prüfungen#

Öffnen Sie Planung › SV-Prüfungen. Dafür brauchen Sie das Recht „Aufträge planen und zuweisen“. Die Liste zeigt alle Anlagen in Betrieb, für die eine Prüfpflicht eingerichtet ist, die nächste Prüfung zuerst.

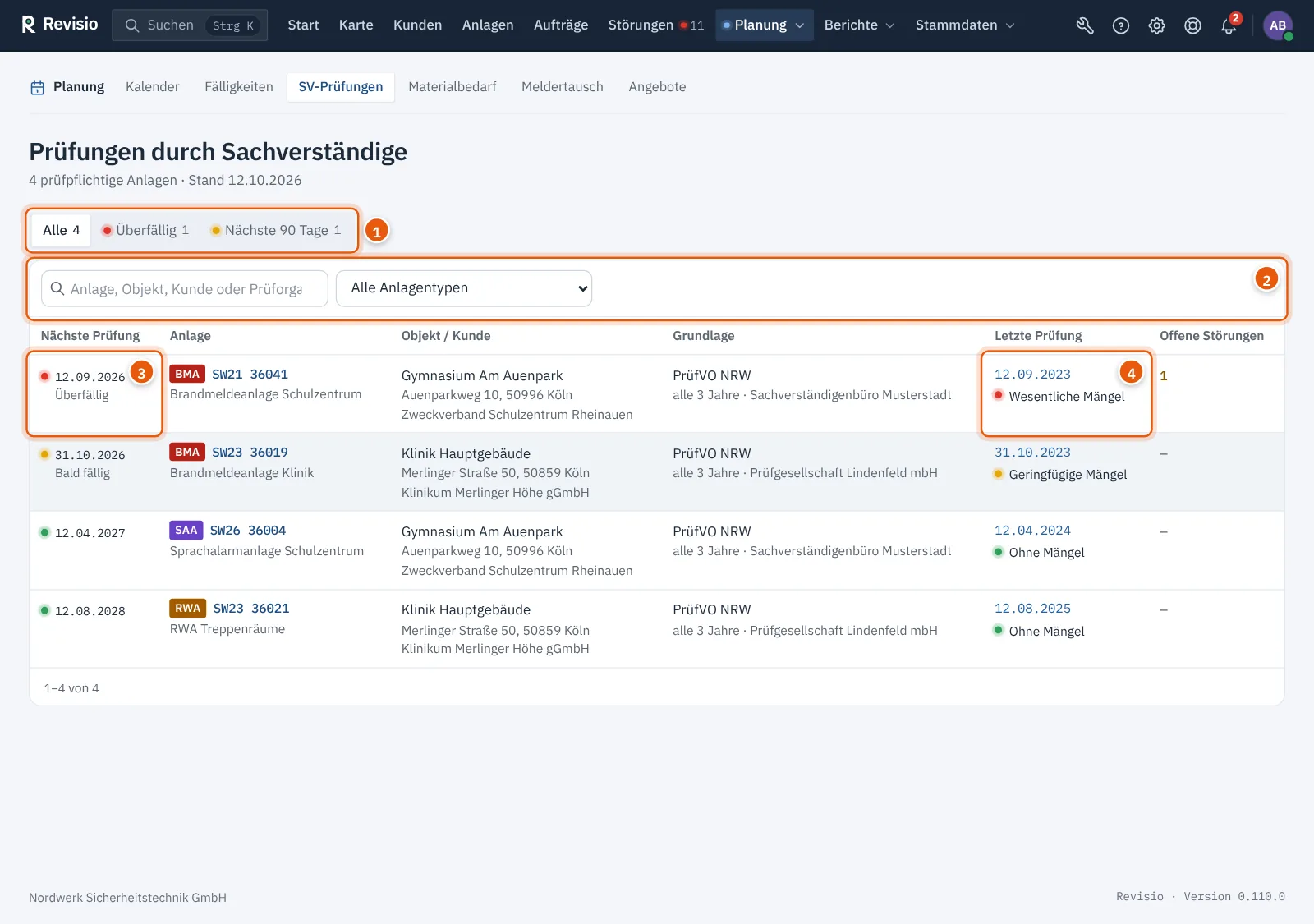

Liste Prüfungen durch Sachverständige mit Zeitraum-Reitern, Suche, Filter nach Anlagentyp und vier prüfpflichtigen Anlagen
1 Zeitraum, 2 Suche und Filter nach Anlagentyp, 3 nächste Prüfung mit Stand, 4 letzte erfasste Prüfung mit Ergebnis
Reiter zeigt
Alle alle prüfpflichtigen Anlagen
Überfällig Anlagen, deren nächste Prüfung vor heute lag
Nächste 90 Tage Anlagen, deren nächste Prüfung in den kommenden 90 Tagen ansteht

Das Suchfeld findet Anlagennummer, Bezeichnung, Objekt, Kunde und Prüforganisation. Die Auswahlliste daneben filtert nach Anlagentyp.

Spalte Inhalt
Nächste Prüfung Datum mit farbigem Punkt: rot überfällig, gelb in den nächsten 90 Tagen, grün geplant; „Termin offen“, wenn kein Datum bekannt ist
Anlage Anlagentyp, Anlagennummer und Bezeichnung; ein Klick öffnet den Reiter Aufträge der Anlage
Objekt / Kunde Objekt mit Adresse und Kunde
Grundlage Prüfverordnung, Turnus und Prüforganisation
Letzte Prüfung Datum und Ergebnis der jüngsten erfassten Prüfung, ein Klick öffnet sie
Offene Störungen Störungen aus Prüfberichten dieser Anlage, die noch nicht behoben sind

Sind Prüfungen überfällig oder in den nächsten 90 Tagen fällig, steht unter Planung › Fälligkeiten über der Liste ein Hinweis mit SV-Prüfungen öffnen.

Prüfpflicht einer Anlage einrichten#

Die Prüfpflicht hinterlegen Sie an der Anlage. Dafür brauchen Sie das Recht „Anlagen bearbeiten“.

  1. Öffnen Sie die Anlage und wählen Sie den Reiter Aufträge.
  2. Klicken Sie im Abschnitt Prüfung durch Sachverständige auf Prüfpflicht einrichten (bei bestehender Prüfpflicht Prüfpflicht ändern).
  3. Setzen Sie den Haken Anlage ist durch Prüfsachverständige wiederkehrend zu prüfen.
  4. Tragen Sie die Prüfverordnung ein. Die Auswahl schlägt gängige Verordnungen der Länder vor, z. B. „PrüfVO NRW“; Sie können jeden anderen Text eingeben.
  5. Tragen Sie den Turnus in Monaten ein (6 bis 120, Vorgabe 36 Monate).
  6. Ergänzen Sie optional Zuständiger Sachverständiger, Prüforganisation und Nächste Prüfung. Ohne Datum rechnet Revisio den Termin aus der letzten erfassten Prüfung.
  7. Klicken Sie auf Speichern.

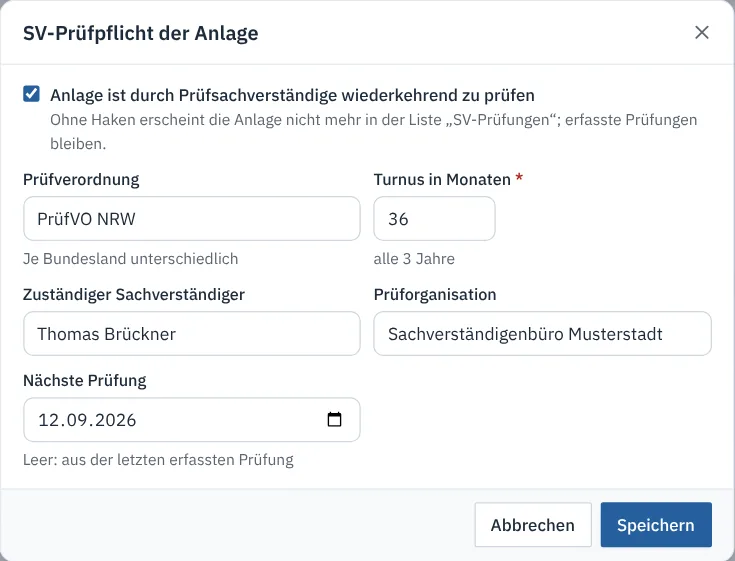

Dialog SV-Prüfpflicht der Anlage mit Prüfverordnung, Turnus 36 Monate, Sachverständigem, Prüforganisation und nächster Prüfung

Ohne Haken erscheint die Anlage nicht mehr in der Liste SV-Prüfungen. Bereits erfasste Prüfungen bleiben erhalten.

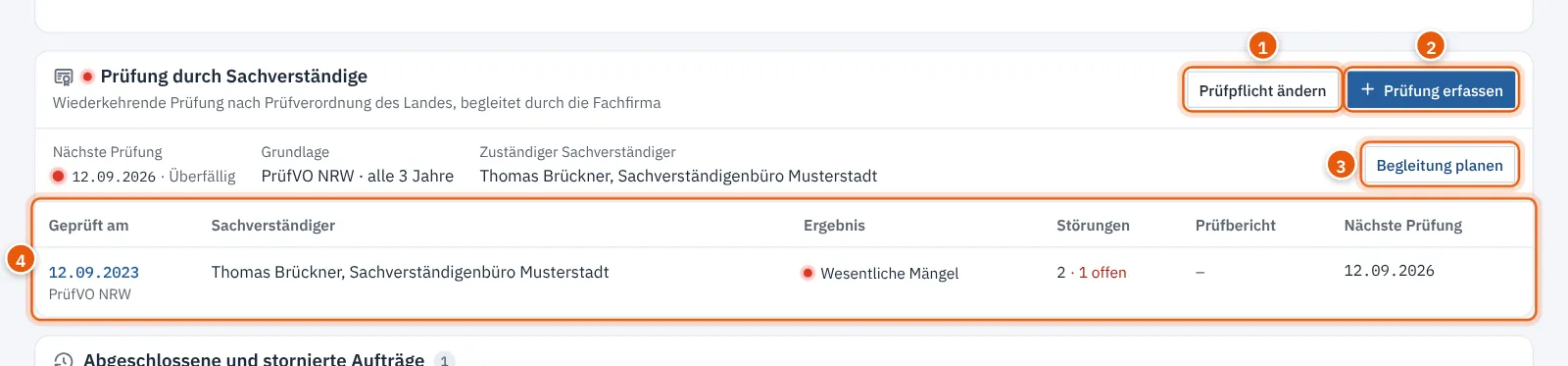

Abschnitt Prüfung durch Sachverständige im Reiter Aufträge einer Anlage mit nächster Prüfung, Grundlage und bisherigen Prüfungen
1 Prüfpflicht ändern, 2 Prüfung erfassen, 3 Begleitauftrag planen, 4 erfasste Prüfungen mit Ergebnis und offenen Störungen

Der Abschnitt zeigt die Nächste Prüfung, die Grundlage und den Zuständigen Sachverständigen, darunter die erfassten Prüfungen mit Ergebnis, Zahl der Störungen, Prüfbericht und nächster Prüfung.

Begleitauftrag planen#

Für die Begleitung durch einen Techniker legen Sie einen eigenen Auftrag an:

  1. Klicken Sie im Abschnitt Prüfung durch Sachverständige auf Begleitung planen.
  2. Das Auftragsformular öffnet sich mit der Anlage, dem Auftragstyp Begleitung SV-Prüfung und der Bezeichnung „Begleitung SV-Prüfung“ mit der Prüfverordnung.
  3. Tragen Sie Termin und Techniker ein und speichern Sie, siehe Auftrag anlegen und Techniker zuweisen.

Die Schaltfläche erscheint mit dem Recht „Aufträge planen und zuweisen“.

Prüfung erfassen#

Nach der Prüfung erfassen Sie das Ergebnis aus dem Prüfbericht des Sachverständigen:

  1. Klicken Sie im Abschnitt Prüfung durch Sachverständige auf Prüfung erfassen.
  2. Tragen Sie Geprüft am ein (höchstens heute) und wählen Sie das Ergebnis.
  3. Prüfen Sie Sachverständiger, Prüforganisation und Prüfverordnung. Sie sind aus der Prüfpflicht vorbelegt.
  4. Tragen Sie die Prüfberichtsnummer ein.
  5. Lassen Sie Nächste Prüfung leer, rechnet Revisio den Termin aus Prüfdatum und Turnus.
  6. Wählen Sie unter Begleitauftrag den Auftrag, mit dem Ihr Techniker die Prüfung begleitet hat. Vorgeschlagen ist ein Auftrag vom Typ „Begleitung SV-Prüfung“ am Prüfdatum.
  7. Laden Sie unter Prüfbericht (PDF oder Foto) den Bericht hoch und ergänzen Sie bei Bedarf eine Bemerkung.
  8. Klicken Sie auf Erfassen.

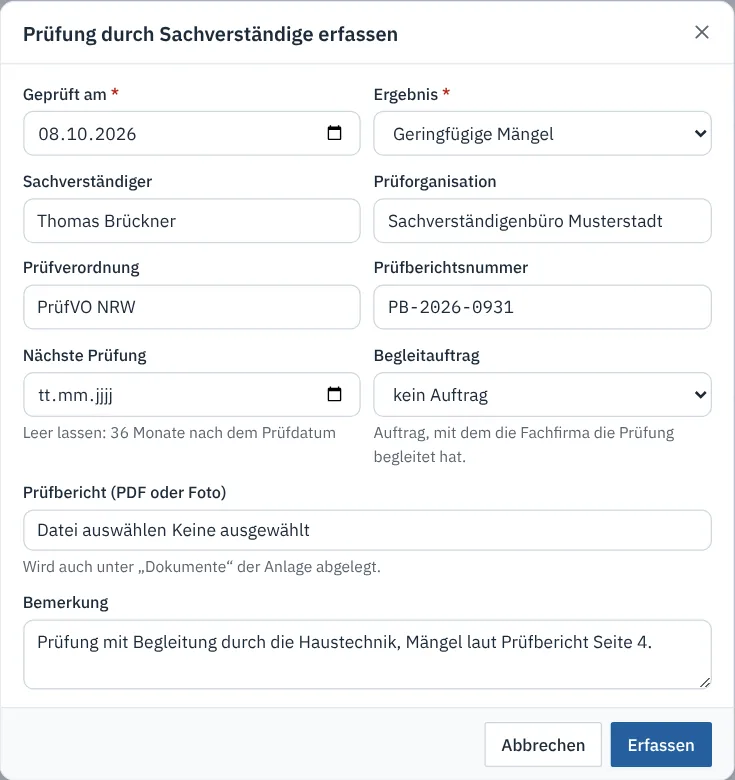

Dialog Prüfung durch Sachverständige erfassen mit Prüfdatum, Ergebnis Geringfügige Mängel, Sachverständigem, Prüfberichtsnummer und Begleitauftrag
Ergebnis Bedeutung
Ohne Mängel Prüfung ohne Beanstandung, bis zur nächsten Prüfung ist nichts zu tun
Geringfügige Mängel Mängel ohne unmittelbare Gefahr
Wesentliche Mängel Mängel, die fristgerecht zu beseitigen sind
Gefährliche Mängel Mängel mit unmittelbarer Gefahr

Die Anlage übernimmt die nächste Prüfung aus ihrer jüngsten erfassten Prüfung. Der hochgeladene Prüfbericht liegt zusätzlich im Reiter Dokumente der Anlage („Prüfbericht Sachverständiger vom …“).

Mängel aus dem Prüfbericht#

Nach dem Erfassen öffnet sich die Seite der Prüfung. Tragen Sie dort jeden Mangel aus dem Prüfbericht als Störung ein:

  1. Klicken Sie im Abschnitt Störungen aus dem Prüfbericht auf Störung erfassen.
  2. Übernehmen Sie unter Störung den Wortlaut aus dem Prüfbericht.
  3. Wählen Sie die Priorität (vorgewählt Erhöht) und tragen Sie die Frist laut Prüfbericht ein. Ohne Frist gilt die Vorgabe der Priorität.
  4. Wählen Sie bei Bedarf die Komponente und ergänzen Sie eine Beschreibung.
  5. Klicken Sie auf Speichern oder auf Speichern und nächster, um gleich den nächsten Mangel einzutragen.

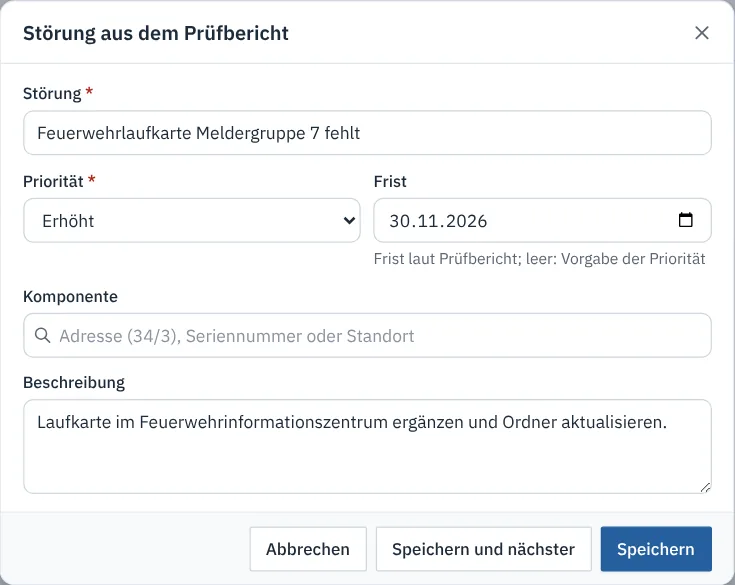

Dialog Störung aus dem Prüfbericht mit Wortlaut, Priorität Erhöht, Frist und Beschreibung

Die Störungen haben die Quelle Sachverständiger, gelten als festgestellt am Prüfdatum und stehen in der Störungsliste. Dort übernehmen Sie sie in ein Angebot oder einen Auftrag zur Behebung. Störungen erfassen dürfen Benutzer mit dem Recht „Aufträge planen und zuweisen“.

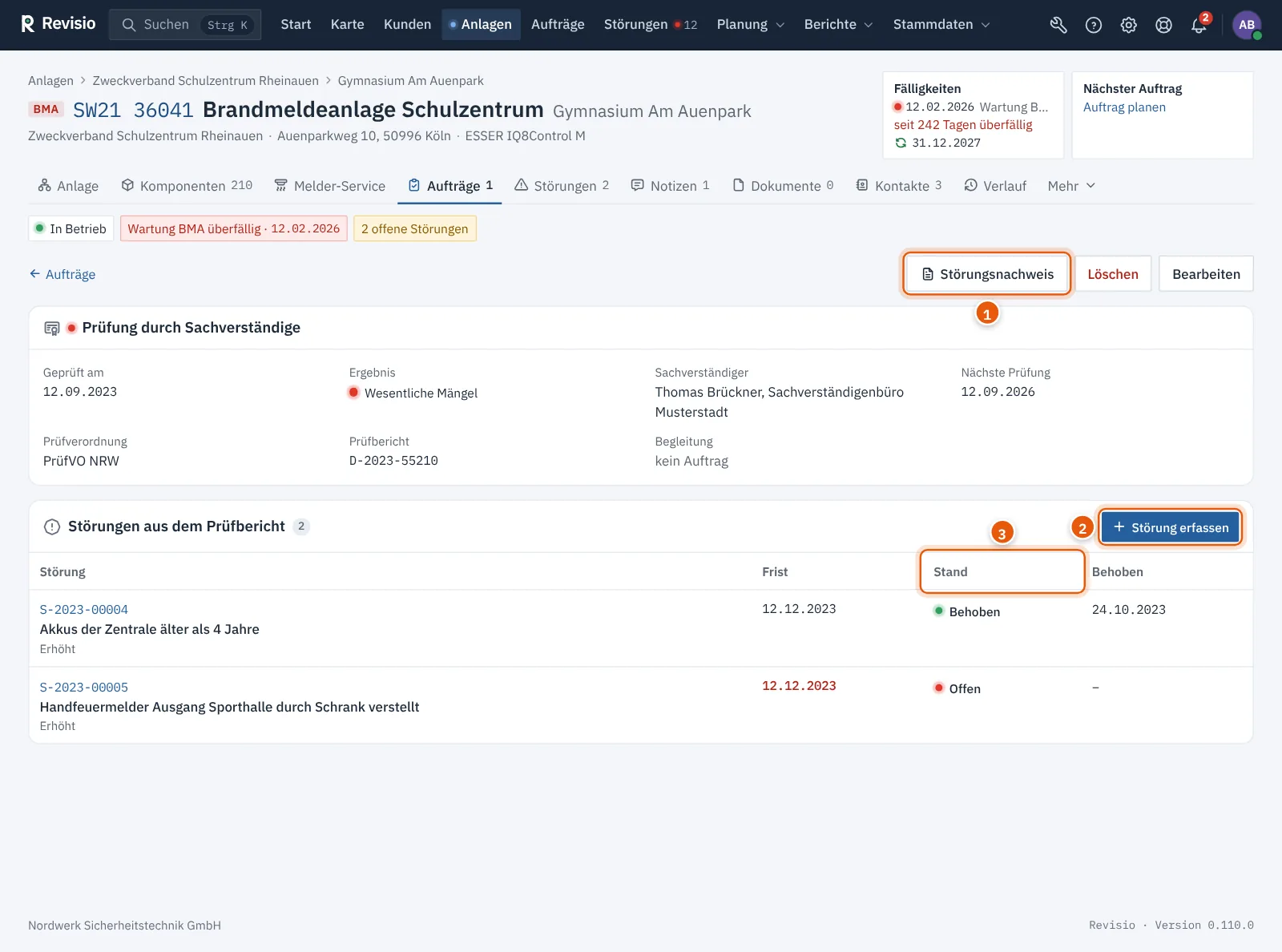

Seite einer Sachverständigenprüfung mit den Angaben zur Prüfung und zwei Störungen aus dem Prüfbericht, eine behoben, eine mit überschrittener Frist
1 Störungsnachweis als PDF, 2 Störung aus dem Prüfbericht erfassen, 3 Stand und Behebung je Störung

Die Tabelle nennt je Störung die Frist (rot, wenn überschritten), den Stand und das Datum der Behebung mit dem Auftrag. Bearbeiten ändert die Angaben der Prüfung, Löschen entfernt sie. Störungen und Prüfbericht bleiben beim Löschen erhalten.

Störungsnachweis#

Für den Betreiber oder den Sachverständigen erzeugt Revisio einen Nachweis, welche Störungen aus dem Prüfbericht beseitigt sind.

  1. Öffnen Sie die Prüfung, z. B. über die Liste SV-Prüfungen oder den Reiter Aufträge der Anlage.
  2. Klicken Sie auf Störungsnachweis.

Das PDF „Störungsnachweis“ trägt Ihren Briefkopf und listet je Störung Nummer, Text, Frist, Stand, Datum der Behebung und den Auftrag. Es gibt den Stand zum Zeitpunkt des Abrufs wieder; erzeugen Sie es nach der letzten Behebung neu.

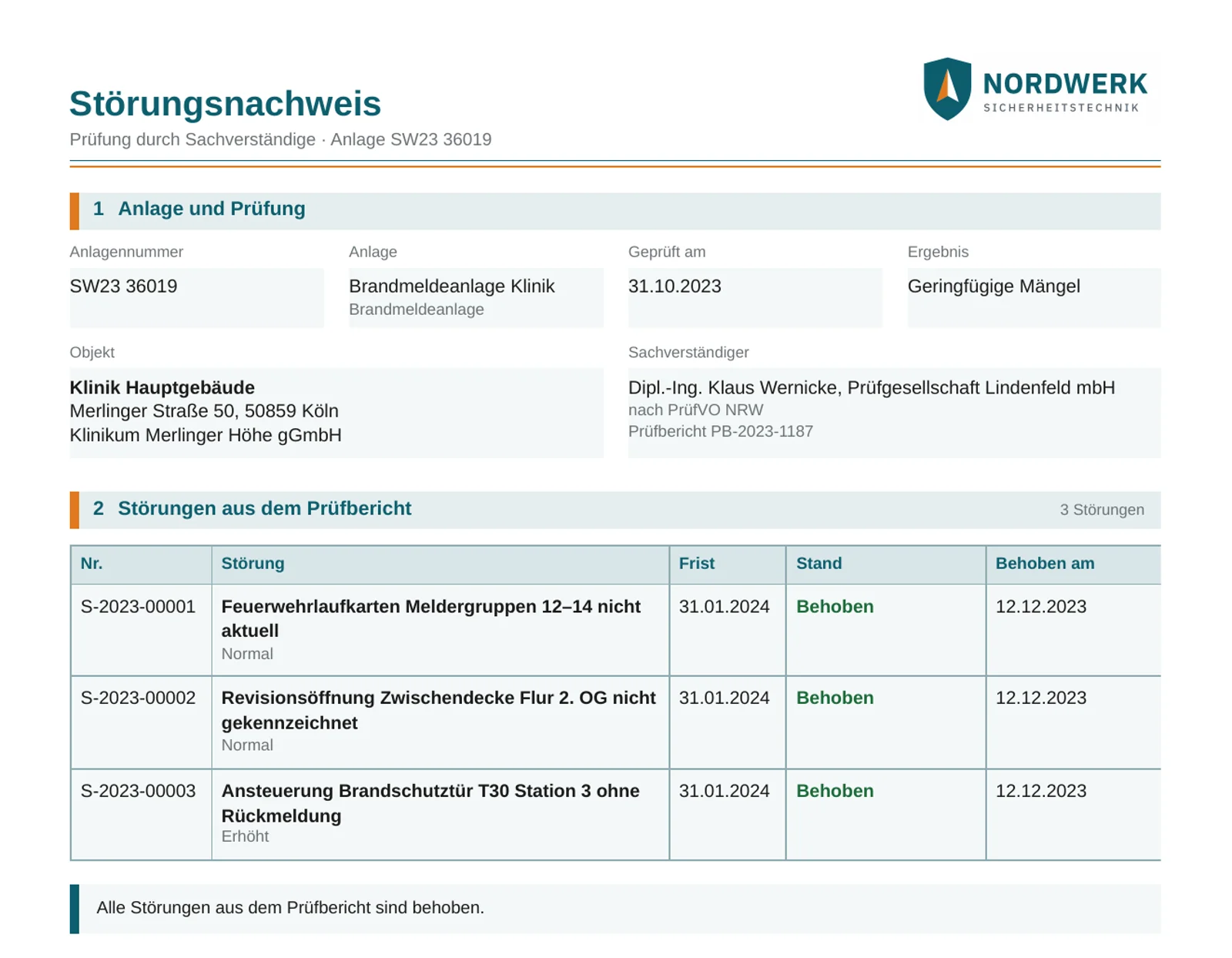

Ausschnitt des Störungsnachweises mit Briefkopf und der Tabelle der Störungen mit Frist, Stand und Behebung

Häufige Fragen#

Warum fehlt eine Anlage in der Liste? Für die Anlage ist keine Prüfpflicht eingerichtet, oder sie ist nicht „in Betrieb“. Prüfen Sie den Abschnitt Prüfung durch Sachverständige im Reiter Aufträge der Anlage.

Erzeugt die Prüfpflicht Fälligkeiten oder Auftragsentwürfe? Nein. Die Prüfung führt der Sachverständige durch. Revisio zeigt den Termin in der Liste SV-Prüfungen und als Hinweis in den Fälligkeiten. Den Begleitauftrag legen Sie selbst an.

Der nächste Termin stimmt nicht. Tragen Sie den Termin aus dem Prüfbericht unter Nächste Prüfung in der Prüfung ein, oder ändern Sie ihn mit Prüfpflicht ändern.

Verwandte Themen#

Wartung und Planung

  • Wartungsverträge und Intervalle

    Wartungsverträge anlegen, Leistungen mit Intervall oder festen Monaten und Vertragspreise hinterlegen und den Wartungsplan einer Anlage prüfen.

  • Fälligkeiten und Auftragsentwürfe

    Anstehende und überfällige Wartungen finden, filtern und mit einem Klick als Auftrag anlegen.

  • Prüfungen durch Sachverständige

    Prüfpflicht je Anlage mit Prüfverordnung und Turnus einrichten, Prüfungen mit Ergebnis und Prüfbericht erfassen, Mängel als Störungen nachverfolgen und den Störungsnachweis erzeugen.

  • Tourvorschlag

    Fälligkeiten in räumlicher Nähe zu Tagestouren eines Technikers bündeln und alle Aufträge in einem Schritt anlegen.

  • Auftrag anlegen und Techniker zuweisen

    Neuen Auftrag mit Anlagen, Termin, Technikern und Hinweis anlegen und Techniker nachträglich zuweisen.

  • Aufträge verwalten: Liste, Auftragsseite und Status

    Aufträge finden und filtern, die Auftragsseite lesen und verstehen, was die Status von Offen bis Abgerechnet bedeuten.

  • Folgeauftrag, Kopie und zusätzliche Berichtsempfänger

    Aus einem Auftrag einen Folgeauftrag oder eine Kopie erstellen und den Bericht zusätzlich an weitere Adressen senden.

  • Planungskalender

    Wochenplan je Techniker mit Auslastung, Aufträge per Drag-and-drop einplanen und umplanen, Arbeitszeiten und Tagesroute.

  • Feiertage und Betriebsferien

    Bundesland für die gesetzlichen Feiertage festlegen, einzelne Feiertage abweichend regeln und Betriebsferien, Brückentage und Schließtage eintragen.

  • Materialbedarf

    Sehen, welche Melder, Akkus und anderen Teile bei den nächsten Terminen zu tauschen sind, und daraus eine Bestellliste oder Materialliste erstellen.

  • Terminankündigung an Kunden

    Dem Kunden den Termin per E-Mail mit Kalendereintrag ankündigen, Änderungen und Absagen mitteilen, mehrere Aufträge auf einmal ankündigen oder automatisch ankündigen lassen.

  • Terminbestätigung durch den Kunden

    Der Kunde bestätigt den angekündigten Termin per Link oder wünscht einen anderen; so sehen und bearbeiten Sie die Antwort.

  • Wochenübersicht und Benachrichtigungen

    Die wöchentliche E-Mail für die Disposition einstellen und festlegen, welche Benachrichtigungen zusätzlich per E-Mail kommen.

  • Kalender-Abo (iCal)

    Die eigenen Aufträge in Outlook, Google Kalender oder Apple Kalender abonnieren und ein Abo bei Bedarf widerrufen.

  • Störungen mit Priorität und Reaktionsfrist

    Störungen melden oder bei der Prüfung feststellen, Priorität, Zuständigkeit und Status pflegen, Fristen überwachen und einen Störungseinsatz anlegen.

  • Karte mit Fälligkeiten

    Alle Objekte mit ihren Anlagen auf der Karte sehen, nach Fälligkeit und Störungen filtern und die nächsten zwei Wochen auf der Startseite planen.

Verwandte Artikel
