Zeiten und Material am Auftrag
Arbeitszeiten, Anfahrt und verbautes Material am Auftrag ansehen, ergänzen und korrigieren – auch nach dem Abschluss bis zur Abrechnung.
Stand:
Techniker erfassen Arbeitszeit und Anfahrt mit dem Timer der Techniker-App und buchen dort Material, auch per Barcode. Im Büro sehen Sie alles am Auftrag im Abschnitt Zeiten und Material und können Einträge ergänzen oder korrigieren – zum Beispiel einen vergessenen Timer.
Zeiten und Material ansehen#

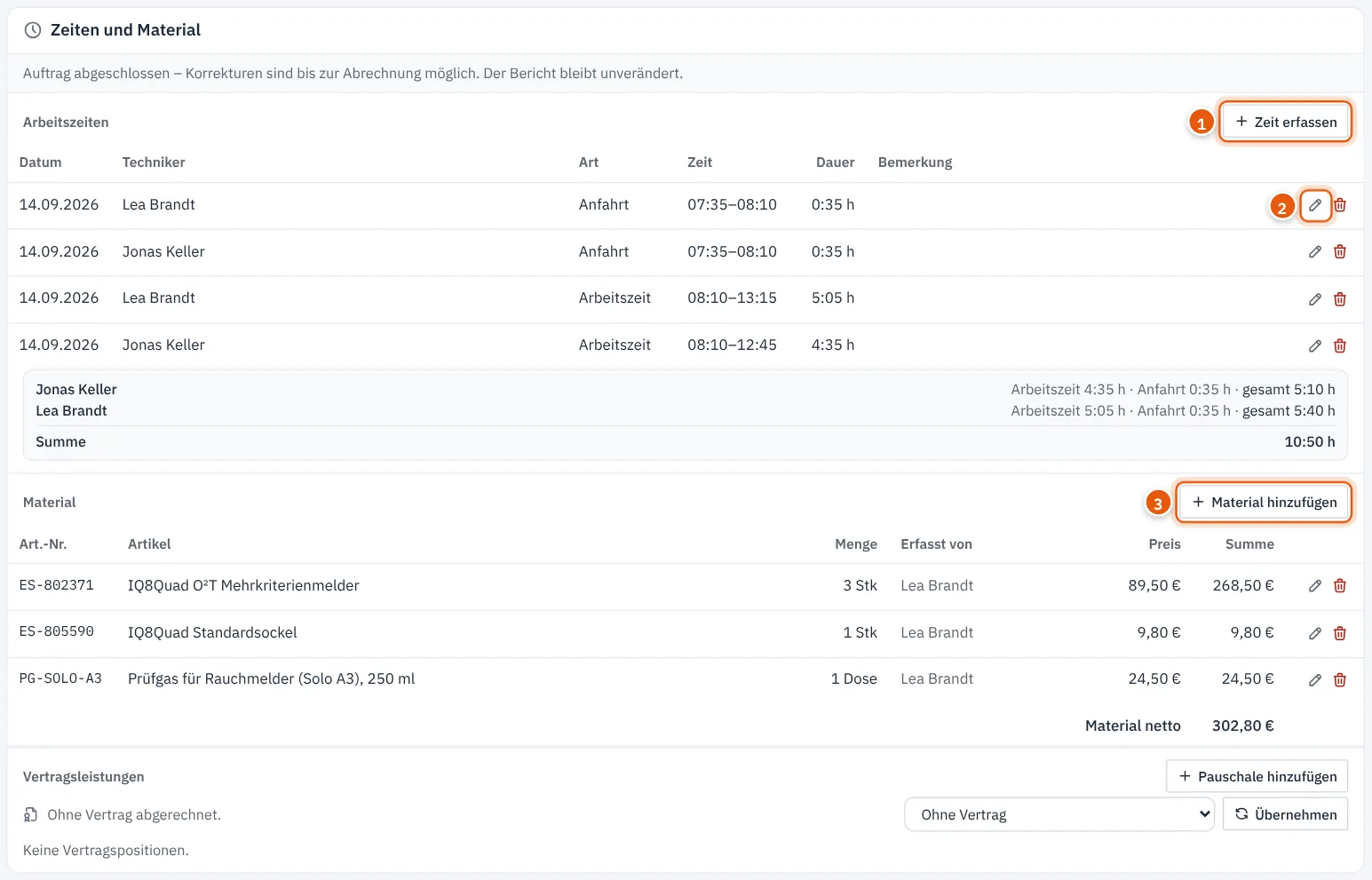

Öffnen Sie den Auftrag. Der Abschnitt Zeiten und Material zeigt:
- Arbeitszeiten je Eintrag mit Datum, Techniker, Art (Arbeitszeit oder Anfahrt), Zeit, Dauer und Bemerkung, darunter die Summen je Techniker und gesamt. Laufende Timer stehen mit „läuft“ da und zählen nicht zur Summe.
- Material mit Artikelnummer, Artikel, Menge und wer es erfasst hat. Preis und Summe sehen nur Benutzer mit dem Recht Artikelstamm pflegen und Leistungen abrechnen.

Zeit erfassen oder korrigieren#

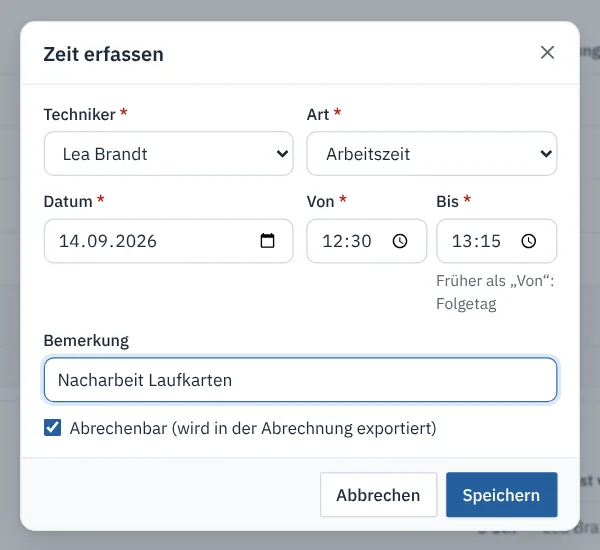

- Klicken Sie auf Zeit erfassen oder beim Eintrag auf den Stift.
- Wählen Sie Techniker und Art.
- Tragen Sie Datum, Von und Bis ein. Liegt „Bis“ vor „Von“, gilt der Folgetag.
- Ergänzen Sie optional eine Bemerkung.
- Abrechenbar (wird in der Abrechnung exportiert) ist vorausgewählt. Entfernen Sie den Haken für Zeiten, die nicht berechnet werden.
- Klicken Sie auf Speichern.

Eine Zeitbuchung umfasst höchstens 24 Stunden.
Tipp
Hat ein Techniker vergessen, den Timer zu stoppen, korrigieren Sie den Eintrag mit dem Stift und tragen das tatsächliche Ende ein. In der App geht das im Schritt Zeit/Material.

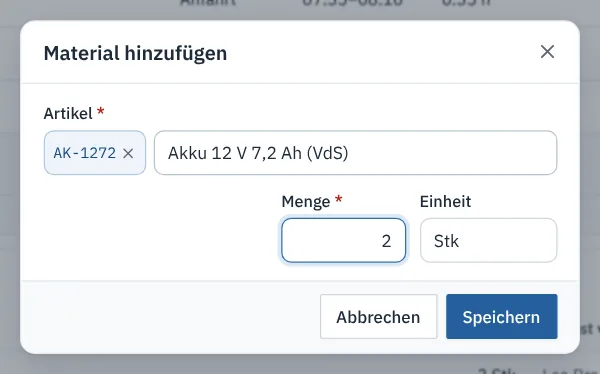

Material hinzufügen#
- Klicken Sie auf Material hinzufügen.
- Suchen Sie den Artikel nach Nummer oder Bezeichnung und wählen Sie ihn aus. Ohne Auswahl wird der Text als Freitext-Material gebucht.
- Tragen Sie Menge und bei Bedarf Einheit ein.
- Klicken Sie auf Speichern.

Wer darf was und bis wann?#
Ergänzen und korrigieren dürfen Benutzer mit Aufträge planen und zuweisen oder Artikelstamm pflegen und Leistungen abrechnen – auch nach dem Abschluss, bis der Auftrag abgerechnet ist. Bei stornierten und abgerechneten Aufträgen ist nichts mehr änderbar.
Hinweis
Der ausgestellte Bericht ändert sich durch Korrekturen nicht. Soll er die neuen Werte zeigen, erstellen Sie eine Korrekturversion. Zeiten und Material stehen nur im Bericht, wenn der Auftragstyp Arbeitszeiten und Material im Bericht hat.
